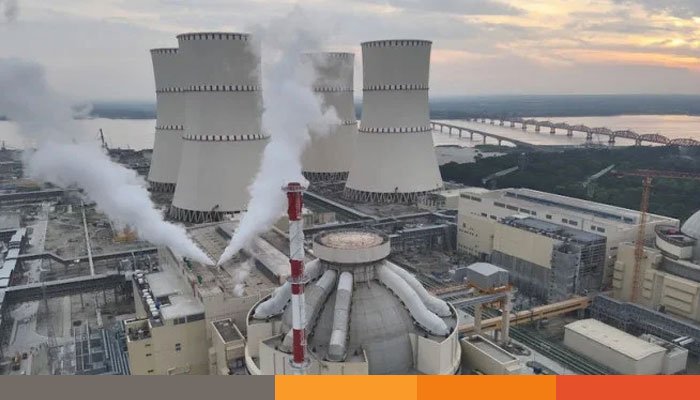

রূপপুরের প্রথম ইউনিটে সেফটি ভালভের পরীক্ষা সফল

পাবনার ঈশ্বরদীতে নির্মাণাধীন রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটের কমিশনিং কার্যক্রমে গুরুত্বপূর্ণ অগ্রগতি হয়েছে। সেফটি ভালভ হিসেবে ব্যবহৃত প্রেসার অপারেটেড রিলিফ ভালভ (PORV/POSV)-এর সমস্যা সমাধানের পর বুধবার (৩০ সেপ্টেম্বর) ১৬ মেগাপাসকেল (MPa) উচ্চচাপে এর পরীক্ষা সফলভাবে সম্পন্ন হয়েছে।

বিজ্ঞাপন

বুধবার রাতে PORV-এর সমস্যা সমাধান ও পরীক্ষা সম্পন্ন হওয়ার বিষয়টি নিশ্চিত করেন নিউক্লিয়ার পাওয়ার প্ল্যান্ট কোম্পানি বাংলাদেশ লিমিটেডের (NPCBL) ব্যবস্থাপনা পরিচালক ড. জায়েদুল হাসান।

তিনি জানান, আগের রাত থেকে শুরু হওয়া পরীক্ষাটি মেইন কন্ট্রোল রুম (MCR) এবং ইমার্জেন্সি কন্ট্রোল রুম (ECR)—উভয় স্থান থেকেই পরিচালনা করা হয়। পরীক্ষার সময় প্রথমে কন্ট্রোল ভালভগুলোর কার্যকারিতা যাচাই করা হয়। এগুলোর কার্যক্রম সন্তোষজনক পাওয়ার পর সংশ্লিষ্ট মেইন সেফটি ভালভের (MSV) কার্যক্রম ও প্রতিক্রিয়াও পরীক্ষা করা হয়।

পরীক্ষার সময় ভালভের প্রতিক্রিয়া, খোলা ও বন্ধ হওয়ার কার্যক্রম, অ্যালার্ম এবং সংশ্লিষ্ট বিভিন্ন প্রক্রিয়াগত পরামিতি পর্যবেক্ষণ করা হয়। ড. জায়েদুল হাসান বলেন, অনুমোদিত পদ্ধতি ও প্রয়োজনীয় নিরাপত্তা শর্ত কঠোরভাবে অনুসরণ করেই পরীক্ষা পরিচালনা করা হয়েছে।

পরীক্ষা শুরুর আগে ও চলাকালেও যোগাযোগব্যবস্থা, অগ্নিনিরাপত্তা ও বিকিরণ নিরাপত্তাসহ সংশ্লিষ্ট সব নিরাপত্তাব্যবস্থা যাচাই করা হয়।

PORV পরীক্ষার সফল সমাপ্তিকে কমিশনিং প্রক্রিয়ার গুরুত্বপূর্ণ ধাপ হিসেবে উল্লেখ করে ড. জায়েদুল হাসান বলেন, রিঅ্যাক্টরের প্রাইমারি সিস্টেমে নিরাপদ চাপ বজায় রাখার সঙ্গে এই ব্যবস্থা সরাসরি সম্পৃক্ত।

কমিশনিং কার্যক্রমে নিরাপত্তাকে সর্বোচ্চ অগ্রাধিকার দেওয়া হচ্ছে জানিয়ে তিনি বলেন, প্রতিটি পরীক্ষা প্রয়োজনীয় প্রস্তুতি, অনুমোদন, ব্রিফিং ও নিরাপত্তা শর্ত নিশ্চিত হওয়ার পরই পরিচালনা করা হচ্ছে। নির্ধারিত সময়সূচি বজায় রাখতে গিয়ে নিরাপত্তার সঙ্গে কোনো আপস করা হবে না।

পরবর্তী ধাপে প্রায় ১৮ MPa চাপে আরও একটি পরীক্ষা অনুষ্ঠিত হওয়ার কথা রয়েছে। কমিশনিং দল ধাপে ধাপে এগিয়ে প্রতিটি পর্যায় সতর্কতার সঙ্গে যাচাই করে পরবর্তী ধাপে যাওয়ার প্রক্রিয়া অনুসরণ করছে।

এর আগে সেফটি ভালভের ত্রুটির কারণে রূপপুরের প্রথম ইউনিট থেকে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহ শুরুর সময়সূচি অনিশ্চয়তায় পড়ে। রিঅ্যাক্টরের প্রেসারাইজারে থাকা PORV-তে বারবার ত্রুটি দেখা দেওয়ায় এ জটিলতা তৈরি হয়। প্রাইমারি কুলিং সিস্টেমে অতিরিক্ত চাপ নিয়ন্ত্রণে সহায়তা করা এই ভালভ রিঅ্যাক্টরের গুরুত্বপূর্ণ নিরাপত্তা উপাদান।

সংশ্লিষ্ট কর্মকর্তারা জানিয়েছিলেন, ইউনিট-১ চালুর লক্ষ্যে রাশিয়ার পরমাণু প্রকৌশল ঠিকাদারি প্রতিষ্ঠান জেএসসি এএসই ইউনিট-২ থেকে একটি পাইলট-অপারেটেড রিলিফ ভালভ (PORV) ইউনিট-১-এ স্থানান্তরের প্রস্তাব দিয়েছিল।

গত ৩ সেপ্টেম্বর রাজধানীর আগারগাঁওয়ের আইসিটি টাওয়ারে এক সংবাদ সম্মেলনে বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম জানিয়েছিলেন, সেফটি ভালভের ত্রুটির কারণে প্রথম ইউনিট থেকে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহ শুরুর সময় পিছিয়ে যাচ্ছে। তবে তখন ত্রুটি মেরামত বা বিদ্যুৎ সরবরাহ শুরুর নির্দিষ্ট সময়সীমা জানানো হয়নি।

পরে সমস্যা সমাধানে রাশিয়ার সঙ্গে আলোচনার পর গত ২২ সেপ্টেম্বর পাঁচ সদস্যের একটি রুশ বিশেষজ্ঞ দল রূপপুরে আসে। বাংলাদেশি ও রুশ বিশেষজ্ঞদের যৌথ প্রচেষ্টায় PORV-এর সমস্যা সমাধান এবং পরবর্তী পরীক্ষা সম্পন্ন হয়েছে বলে জানান NPCBL-এর ব্যবস্থাপনা পরিচালক।

এদিকে রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের দ্বিতীয় ইউনিটের পারমাণবিক জ্বালানি তথা ইউরেনিয়ামের প্রথম চালান শুক্রবার (২ অক্টোবর) ঢাকার হযরত শাহজালাল আন্তর্জাতিক বিমানবন্দরে পৌঁছানোর কথা রয়েছে। শনিবার (৩ অক্টোবর) তা ঈশ্বরদীর রূপপুরে পৌঁছাবে। অক্টোবর থেকে ডিসেম্বরের মধ্যে মোট সাতটি চার্টার্ড ফ্লাইটে দ্বিতীয় ইউনিটের জ্বালানি বাংলাদেশে আনার পরিকল্পনা রয়েছে।

রূপপুর প্রকল্পের নির্মাণকারী রাশিয়ার রাষ্ট্রীয় পারমাণবিক সংস্থা রোসাটমের এক প্রেস বিজ্ঞপ্তিতে জানানো হয়েছে, দ্বিতীয় ইউনিটের পারমাণবিক জ্বালানি সরবরাহ ২০২৬ সালের অক্টোবর মাসে শুরু হয়ে ডিসেম্বরের মধ্যে শেষ হবে। চুক্তি ও প্রকল্পের সময়সূচি অনুযায়ী একাধিক ফ্লাইটে এসব জ্বালানি পরিবহন করা হবে।

NPCBL-এর এক দায়িত্বশীল কর্মকর্তা জানান, সাধারণত জ্বালানিবাহী ফ্লাইট বাংলাদেশে পৌঁছানোর পর বিশেষ নিরাপত্তাব্যবস্থায় তা প্রকল্প এলাকায় নেওয়া হয়। সে অনুযায়ী প্রথম চালান বৃহস্পতিবার পৌঁছালে শুক্রবার (২ অক্টোবর) বিশেষ নিরাপত্তায় সড়কপথে ঢাকার শাহজালাল আন্তর্জাতিক বিমানবন্দর থেকে ঈশ্বরদীর রূপপুর প্রকল্প এলাকায় নেওয়া হতে পারে।

রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্র প্রকল্পের মূল প্রাক্কলিত ব্যয় ছিল প্রায় ১ লাখ ১৩ হাজার ১০০ কোটি টাকা। সংশোধিত প্রাক্কলনে তা বেড়ে প্রায় ১ লাখ ৩৮ হাজার ৭০০ কোটি টাকা হয়েছে।

রাশিয়ার সঙ্গে সরকার-টু-সরকার (জিটুজি) ব্যবস্থায় নির্মাণাধীন রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্র দেশের বিদ্যুৎ ব্যবস্থায় কম-কার্বন বিদ্যুতের একটি বড় উৎস হিসেবে বিবেচিত হচ্ছে। PORV-এর সমস্যা সমাধান ও সফল পরীক্ষা কমিশনিং কার্যক্রমকে পরবর্তী ধাপে এগিয়ে নেওয়ার ক্ষেত্রে গুরুত্বপূর্ণ অগ্রগতি হিসেবে দেখা হচ্ছে।

পড়ুন : দেশে যৌথ অভিযানের আনুষ্ঠানিক সিদ্ধান্ত হয়নি: স্বরাষ্ট্রমন্ত্রী

সা/

বিজ্ঞাপন
বিজ্ঞাপন

আরও পড়ুন

বিজ্ঞাপন
বিজ্ঞাপন

LEAVE A REPLY

Please enter your comment!
Please enter your name here

This site uses Akismet to reduce spam. Learn how your comment data is processed.

বিশেষ প্রতিবেদন
